Home » Case Studies » Redukcja czasu przezbrojenia maszyny etykietującej

Redukcja czasu przezbrojenia maszyny etykietującej

Skrócenie czasu przezbrojenia etykieciarki o 75%

Wyzwanie

Proces zmiany formatu na maszynie etykietującej polega na wymianie „busol” czyli podstawek, które utrzymują w pozycji butelki z szamponem, wymianie rolek z etykietami oraz regulacji ustawienia maszyny, aby naklejone etykiety były idealnie wycentrowane na butelce z przodu i z tyłu.

W przezbrojeniu biorą udział dwie osoby, mechanik i przeszkolony operator. Najwięcej problemów sprawia wycentrowanie etykiet, które oceniane jest przez osoby biorące udział w przezbrojeniu i kolejno ich nadzór, a także czasami kierownictwo.

maszyna etykietujaca
Fragment maszyny etykietującej butlki

Proces PRZED

Jak wyglądał proces przed zmianą? Czas: 57 min.

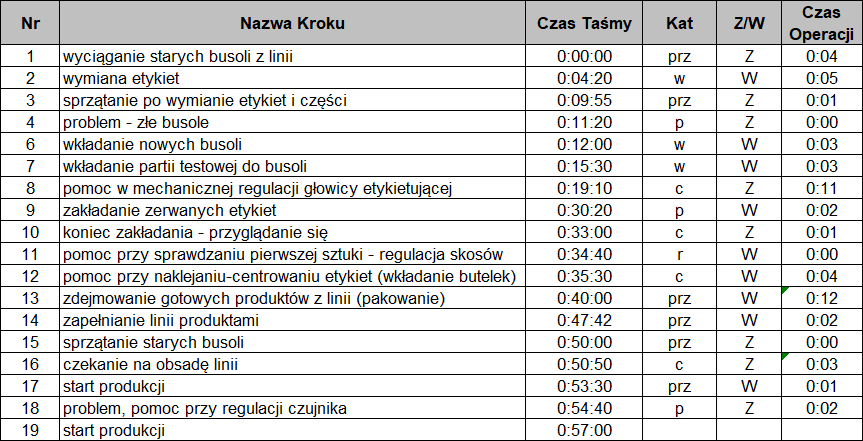

Tabela z rejestracją czynności przy przezbrojeniu

Rozwiązania

  1. Uaktualnienie standardów ustawień – standardy określające pozycje na butelce i przyporządkowane im ustawienia numeryczne na pokrętłach maszyny istniały, ale nie były używane przez pracowników, ponieważ nie były aktualne.
  2. Standaryzacja podziału pracy pomiędzy dwóch pracowników tak, aby każdy pracował tylko z jednej strony maszyny i nie tracił czasu na przejście na drugą stronę.
  3. Zakupienie dodatkowych pojemników na „busole” oraz wdrożenie 5S na stanowiskach pracy.

Rezultaty biznesowe

  • Redukcja czasu przezbrojenia o 75%, z 57 min. na 12.5 min.
  • Lepsza jakość – etykieta dokładnie wycentrowana
  • Mniej przestojów
  • Lepsza ergonomia pracy

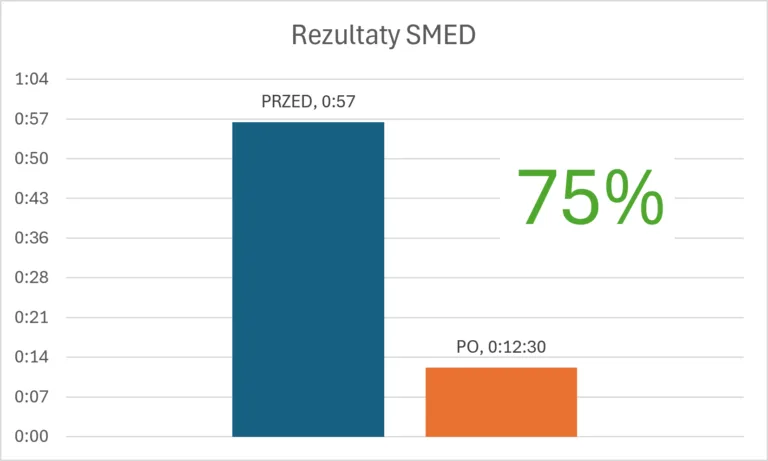

wynik smed

Sprawdź, ile możesz zyskać w swoim procesie – bez inwestycji w nowe maszyny

Pozostałe studia przypadków SMED

Branża: Produkcja płytek ceramicznych

Przezbrojenie kompleksowej linii sortowniczej trwało 1 godzinę i 56 minut. Proces był czasochłonny, zależny od doświadczenia mechanika i obejmował m.in. poszukiwanie części, wielokrotne regulacje oraz zbędne przemieszczanie się.

Cel projektu: skrócenie czasu przezbrojenia i zwiększenie dostępności linii.

Zastosowane rozwiązania: SMED

Rezultaty

Czas przezbrojenia: 116 min. → 18 min.

85% krótsze przezbrojenie

Wypracowane rozwiązania wdrożono na kolejnych 11 liniach sortowniczych. Wzrost dostępności maszyn pozwolił ograniczyć liczbę wykorzystywanych linii z 12 do 10. Dwie niewykorzystywane linie przekazano do innego zakładu, unikając dodatkowych inwestycji.

[Zobacz case study →]

Branża: Tekstylna

Przezbrojenie 12-kolorowego krosna rapierowego trwało średnio około 750 minut. Proces wymagał wymiany dużej liczby ciężkich nawojów z nićmi.

Cel projektu: skrócenie czasu przezbrojenia i zwiększenie dostępności maszyny.

Zastosowane rozwiązania: SMED, analiza procesu, eliminacja czynności nieproduktywnych i reorganizacja pracy podczas przezbrojenia.

Rezultat

33% krótszy czas przezbrojenia.

[Zobacz case study →]
